DỰ ÁN LÒ ĐỐT RÁC 9,9 TỶ ĐỒNG Ở HUẾ: NGUỒN GỐC CỦA “CHUYẾN HÀNH TRÌNH” CHƯA ĐƯỢC HOÀN THIỆN
Ngày 21.7, Thanh tra thành phố Huế đã công bố kết luận kiểm tra liên quan đến dự án lò đốt rác sinh hoạt tại Khu xử lý chất thải rắn Lộc Thủy, xã Chân Mây – Lăng Cô. Dự án trị giá gần 9,9 tỉ đồng này đã trải qua nhiều trục trặc pháp lý và thực hiện, gây ra nhiều lo ngại về hiệu quả quản lý và sử dụng nguồn vốn công.
DỰ ÁN: GẦN 10 TỶ ĐỒNG CHO MỘT ẢO MÀU NHƯ KHÔNG GIAN ĐẦU TƯ
Theo kết luận thanh tra số 1489/KL-TTr của Thanh tra thành phố Huế, dự án do Công ty cổ phần Môi trường và công trình đô thị Huế làm chủ đầu tư, nhằm khắc phục tình trạng rác thải tại huyện Phú Lộc cũ, góp phần giảm thiểu ô nhiễm và nâng cao chất lượng cuộc sống người dân địa phương.

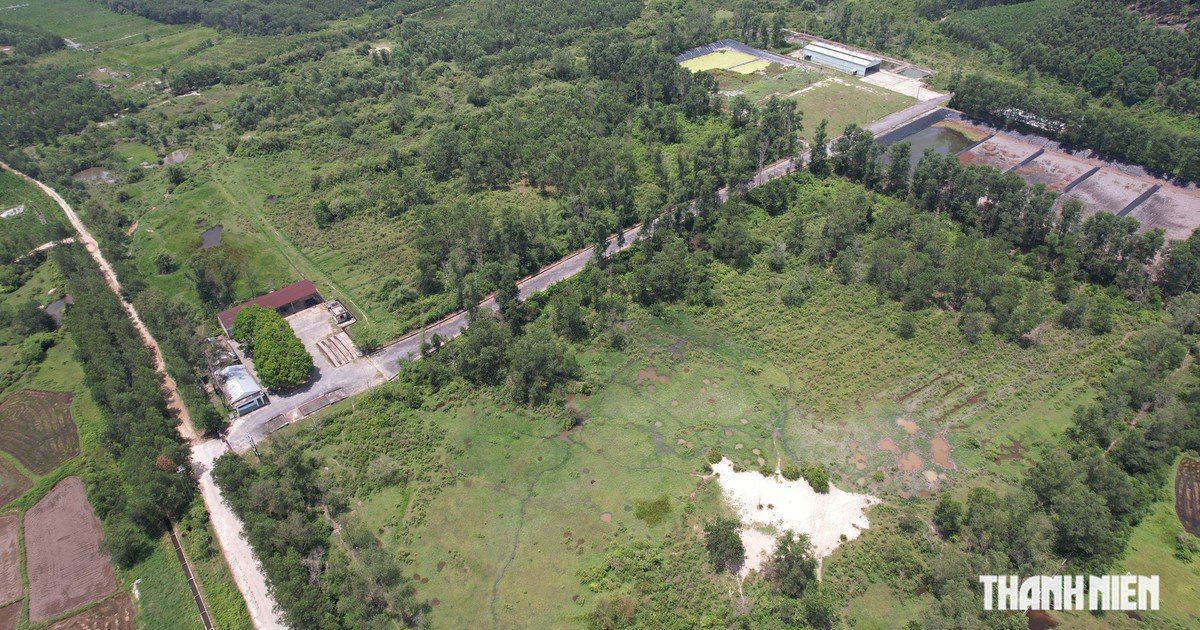

Chỉ trong giai đoạn ban đầu, dự án đã bố trí 8,24 tỉ đồng, giải ngân hơn 7,7 tỉ đồng, thế nhưng hiện tại, hiệu quả của dự án vẫn còn bỏ ngỏ. Dù đã hoàn thành thi công và lắp đặt thiết bị, dự án vẫn “đắp chiếu”, chưa thể vận hành thử do chưa có giấy phép môi trường.
NHỮNG VI PHẠM TỒN TẠI NGAY TỪ THẾ KHỬNG
Thanh tra phát hiện nhiều vi phạm, bắt nguồn từ giai đoạn phê duyệt chủ trương. Cụ thể, năm 2017, dự án được phê duyệt trong tình trạng chưa cập nhật vào quy hoạch quản lý chất thải rắn của tỉnh Thừa Thiên – Huế, đồng thời chưa lập báo cáo đánh giá tác động môi trường theo quy định.
Trong quá trình thẩm định, nhiều hồ sơ còn thiếu sót, quy mô đầu tư không thống nhất, nội dung thiết kế, dự toán còn chưa rõ ràng. Báo cáo đánh giá tác động môi trường năm 2021 do Ban Quản lý khu kinh tế, công nghiệp tỉnh Thừa Thiên – Huế cũ phê duyệt chỉ đạt tiêu chuẩn nước thải cột B, trái với chỉ đạo của UBND tỉnh yêu cầu đạt tiêu chuẩn cột A, gây vướng mắc pháp lý kéo dài, làm dự án dậm chân tại chỗ nhiều năm.
Quá trình thực hiện gói thầu tư vấn cũng không tránh khỏi sai phạm, như thiếu công khai thông tin, hồ sơ, thủ tục đấu thầu còn thiếu sót, hợp đồng chậm tiến độ, nhiều thủ tục nghiệm thu chưa hoàn tất.
Các vấn đề còn diễn ra trong quá trình thi công, đặc biệt, một số hạng mục không đúng thiết kế, làm giảm giá trị xây lắp hơn 76 triệu đồng. Tình trạng chậm trễ trong đấu thầu, không công khai kết quả lựa chọn nhà thầu cũng góp phần gây thiệt hại ngân sách nhà nước.
YÊU CẦU XỬ LÝ VÀ KHẮC PHỤC
Thanh tra yêu cầu Công ty cổ phần Môi trường và công trình đô thị Huế nộp lại hơn 143,8 triệu đồng tiền phát sinh do sai phạm. Chủ đầu tư cũng được yêu cầu khẩn trương hoàn thiện hồ sơ, khắc phục tồn tại, đồng thời hoàn tất các thủ tục pháp lý, môi trường để sớm đưa dự án vào vận hành.
Ngoài ra, UBND thành phố Huế được kiến nghị kiểm điểm trách nhiệm của các cá nhân, tập thể liên quan trong Sở Tài chính, Sở Xây dựng, Ban Quản lý khu kinh tế, công nghiệp thành phố, cũng như của Công ty cổ phần Môi trường và công trình đô thị Huế qua các thời kỳ.
Với bài học đắt giá này, dư luận hy vọng các cơ quan liên quan sẽ rút ra bài học về quản lý, giám sát chặt chẽ hơn trong các dự án đầu tư công, để tránh lặp lại những sai lầm đáng tiếc, gây lãng phí ngân sách và ảnh hưởng đến quyền lợi của cộng đồng.
